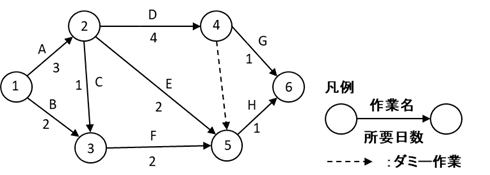

図のアローダイアグラムで表されるプロジェクトがある。結合点5の最早結合点時刻はプロジェクトの開始から第何日か。ここで、プロジェクトの開始日は0日目とする。
ア 4 イ 5 ウ 6 エ 7
エ
結合点 3までは、A → C で4日
結合点 4までは、A → D で7日
結合点 5までは、A → D → ダミー作業で7日
したがって、最早結合点時刻はプロジェクトの開始から第7日である。
ちなみに、クリティカルパスは、A → D → ダミー作業 → Hで8日となる。
なお、クリティカルパスは、全体工程の所要時間が最も長くなる工程であり、開始から終了までの最少所要日数となる。
