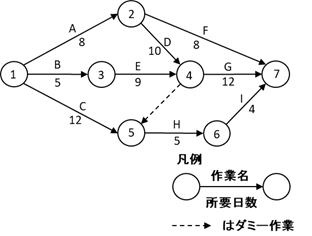

あるプロジェクトの作業が図に従って計画されているとき、最短日数で終了するためには、結合点Dはプロジェクトの開始から遅くとも何日後に通過していなければならないか。
ア 12 イ 14 ウ 18 エ 21
エ
クリティカルパスは、@ → A → C → F (作業A → D → G) で30日である。 作業Iには4日、作業Hには5日かかることから、結合点Eは開始から遅くとも26日後までに通過していなければならず、結合点Dは21日後までに通過していなければならない。
